Naposledy sme sa pozreli na stav cyklotrás v Nitre v októbri 2020 v tomto článku, čo sa odvtedy zmenilo a aký je aktuálny stav?
1. V akom stave je zámer Podjazd pod Univerzitným mestom?
Na jeseň sa menila stavebná dokumentácia - riešili a menilo sa dopravné značenie. Tiež sa čakalo na stavebné povolenie. Aktuálne už je stavebné povolenie vydané a v súčasnosti sa pripravuje verejné obstarávanie na dodávateľa stavby. Jeden oporný múr, ktorý bude súčasťou podjazdu sa riešil v rámci výstavby cyklotrasy Nábrežie mládeže - cyklomost.
2. Cyklolávka cez rieku Nitra - Wilsonovo nábrežie - Nábrežie mládeže – platí dokončenie do 31.3. podľa zmluvy?

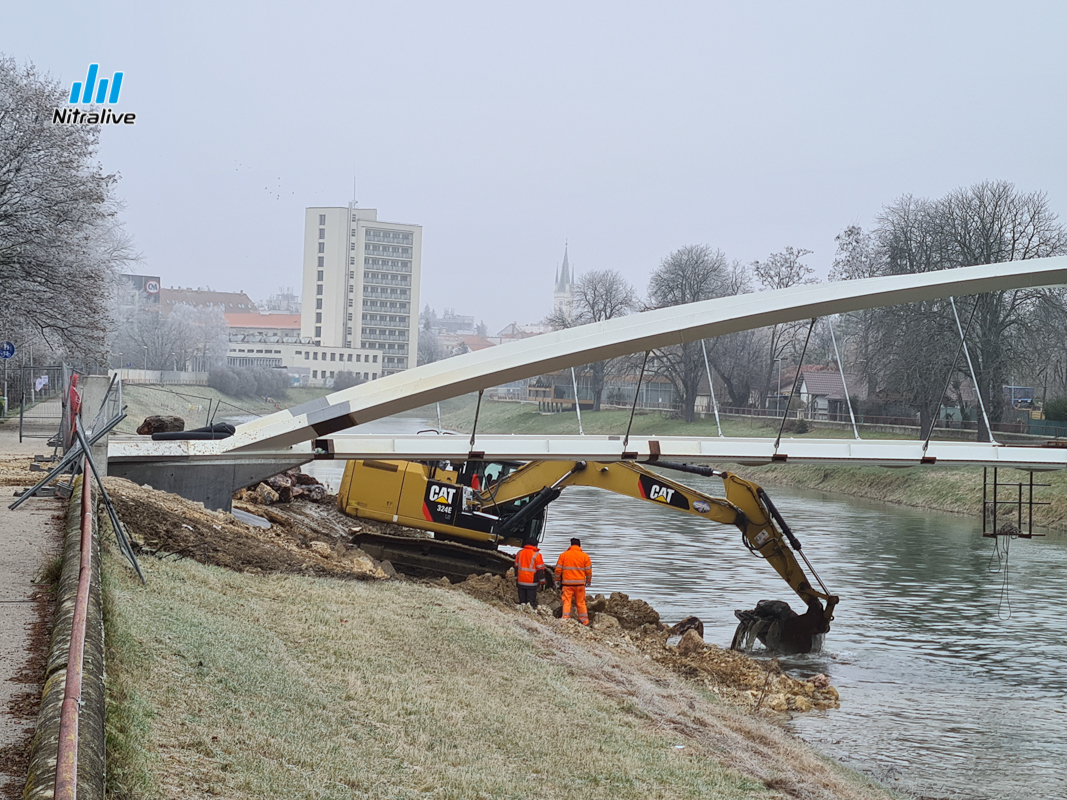

Na projekte Cyklolávka cez rieku Nitra pokračujú práce s ohľadom na nepriaznivú pandemickú situáciu v Meste Nitra v obmedzenom režime za dodržiavania protipandemických opatrení. Podľa vyjadrenia, ktoré sme dostali z mesta v októbri 2020, prišlo z dôvodu pandémie koronavírusu k posunutiu termínu. Pôvodný termín sa mal posunúť maximálne o 2 mesiace a most mal byť teda dokočený do 31.12.2020. Nestalo sa tak, termín dokončenia je podľa zmluvy 31.3.2021. Podľa aktuálnych informácií z MsÚ Nitra sa harmonogram prác plní a konečný termín 31.3.2021 by mal byť dodržaný.
Pri pohľade na nedokončený most sa naskytá otázka, ako ho napoja na existujúcu cyklotrasu. Už z diaľky je vidno značný výškový rozdiel. Uvidíme...
3. V akom stave je zámer výstavby cyklotrasy Park Sihoť - Šindolka?
Na projekte Cyklotrasa Nitra – Dražovce sa v súčasnosti rieši zmena trasy v priestore pri ZsVS, a.s. čo bude mať vplyv na zmenu projektovej dokumentácie. Následne bude prebiehať proces pre získanie stavebného povolenia. Cyklotrasa v Nitre končí na moste do parku a z opačnej strany je privedený nový úsek od PP Sever v lokalite pod Šindolkou.
4. V akom stave je zámer výstavby cyklotrasy cyklotrasa Mlynárce – Diely – Klokočina?
Na projekte „Cyklotrasa Mlynárce – Diely – Klokočina“ je vydané stavebné povolenie, ale v súčasnosti prebieha zmena projektovej dokumentácie. Rovnaká odpoveď mi prišla v októbri 2020.
5. V akom stave je zámer výstavby cyklotrasy Autobusová stanica Nitra - ulica ČSA (Štúrova)?
Projekt „Cyklotrasa Autobusová stanica - Štúrova ul., Nitra“ je v štádiu riešenia, prebieha jeho úprava, nakoľko nespĺňa normy. Situácia je teda rovnaká ako na jeseň. Vtedy som zverejnil nasledovnú odpoveď z MsÚ: "Posudzujeme možnosť realizovať cyklotrasu podľa pôvodného projektu. Začiatok cyklotrasy mal priamo nadväzovať na zrekonštruovanú poslednú časť autobusovej stanice, ktorú ale Arriva nezrealizovala. Z toho dôvodu sa javí úprava projektu najmä v tejto časti ako nevyhnutná."
6. Kedy prebehne kolaudácia cyklotrasy cyklistický chodník Nitra – Vráble, I. a II. etapa?

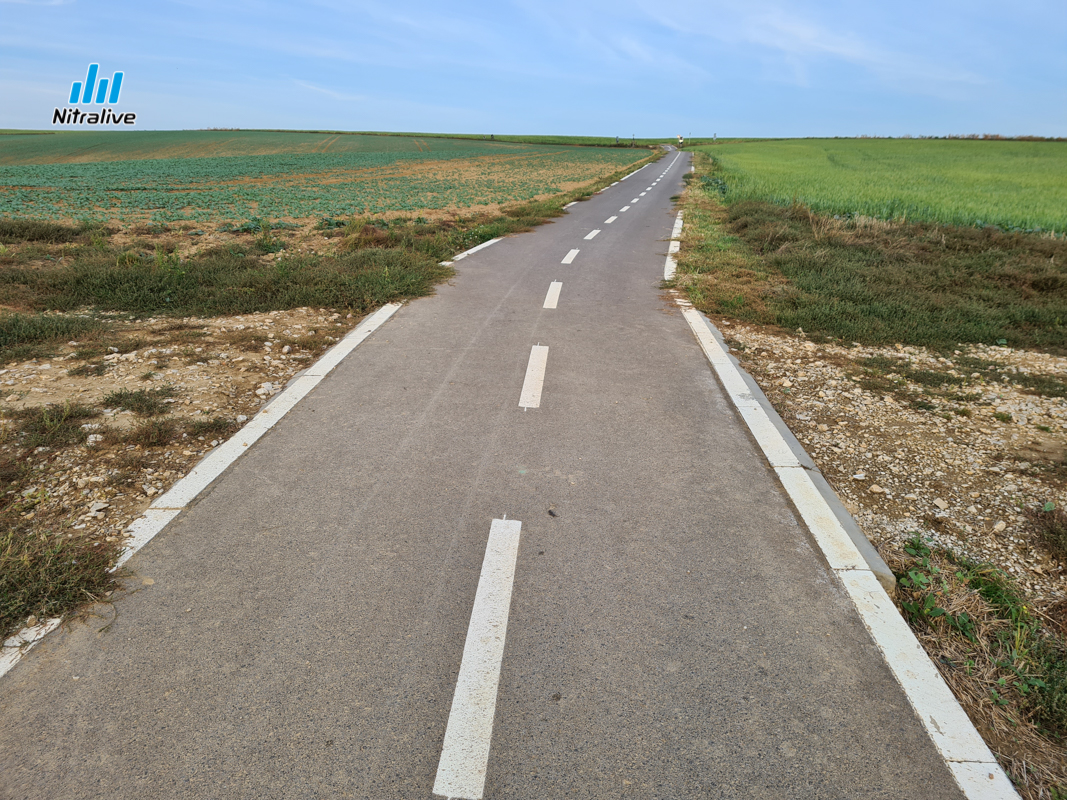

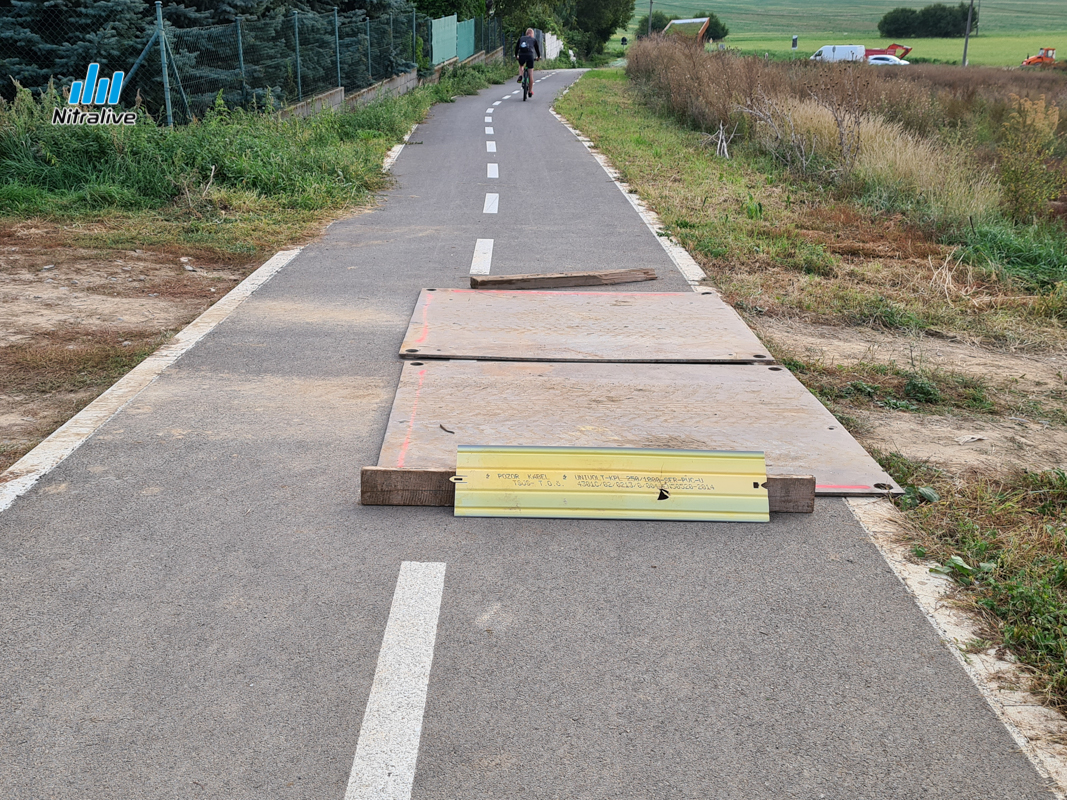

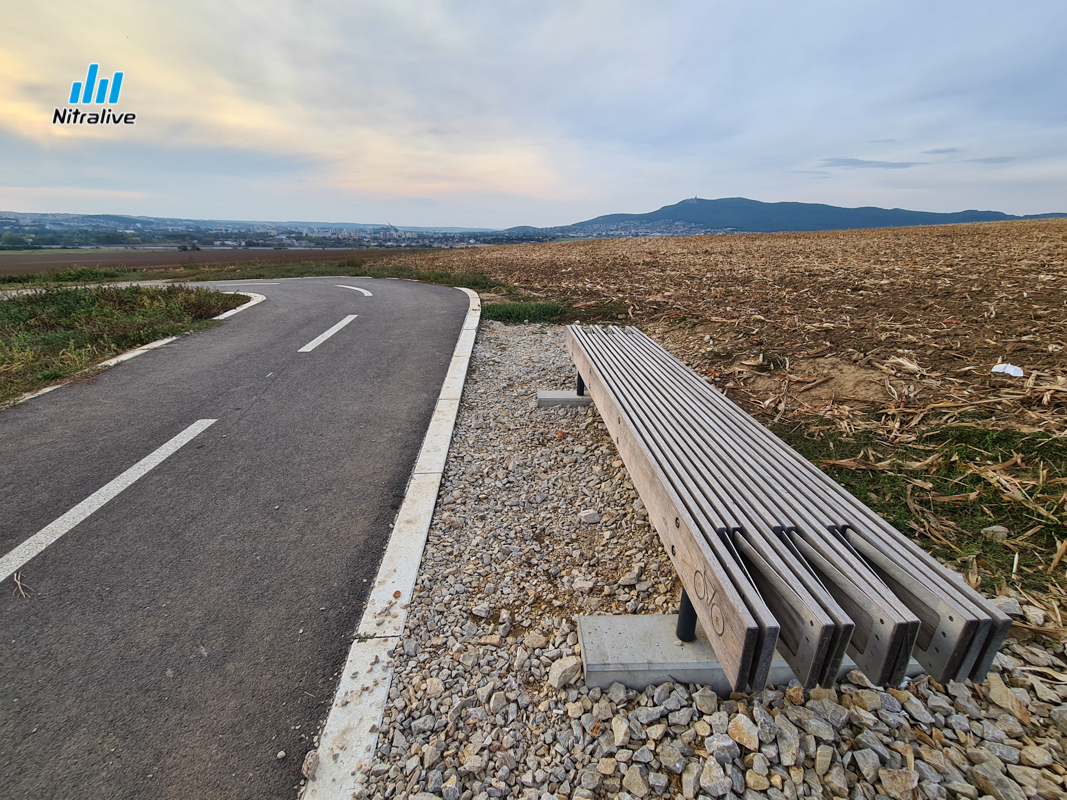

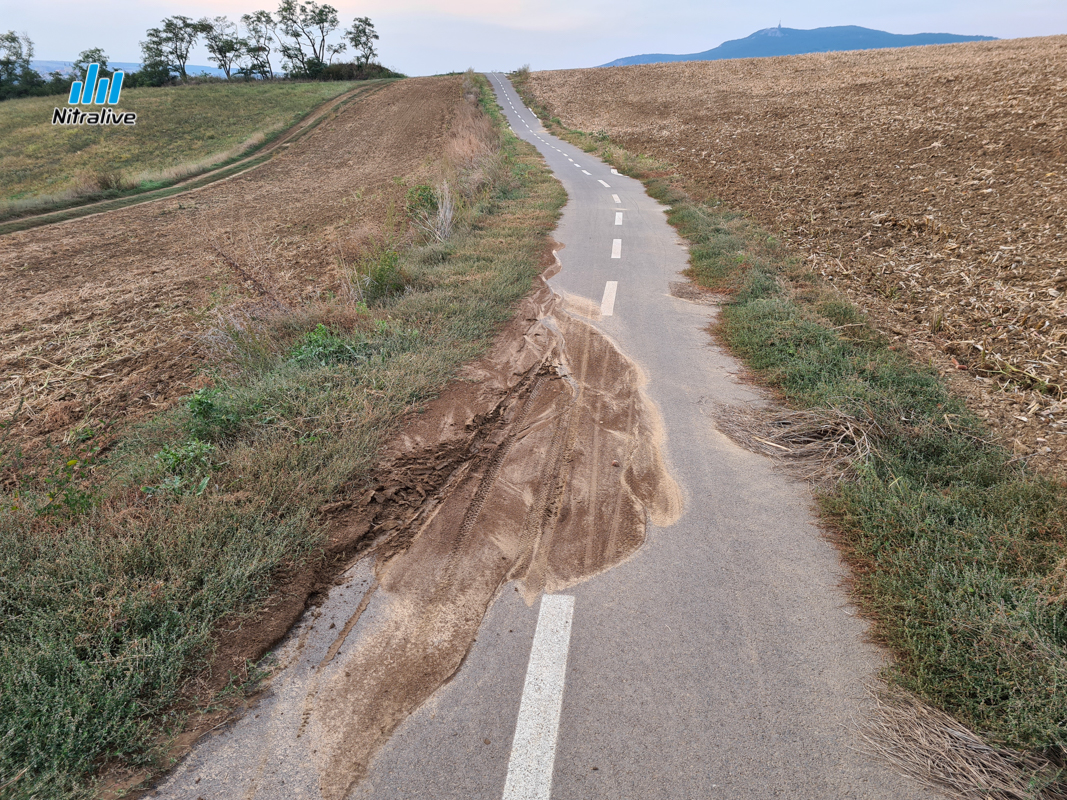

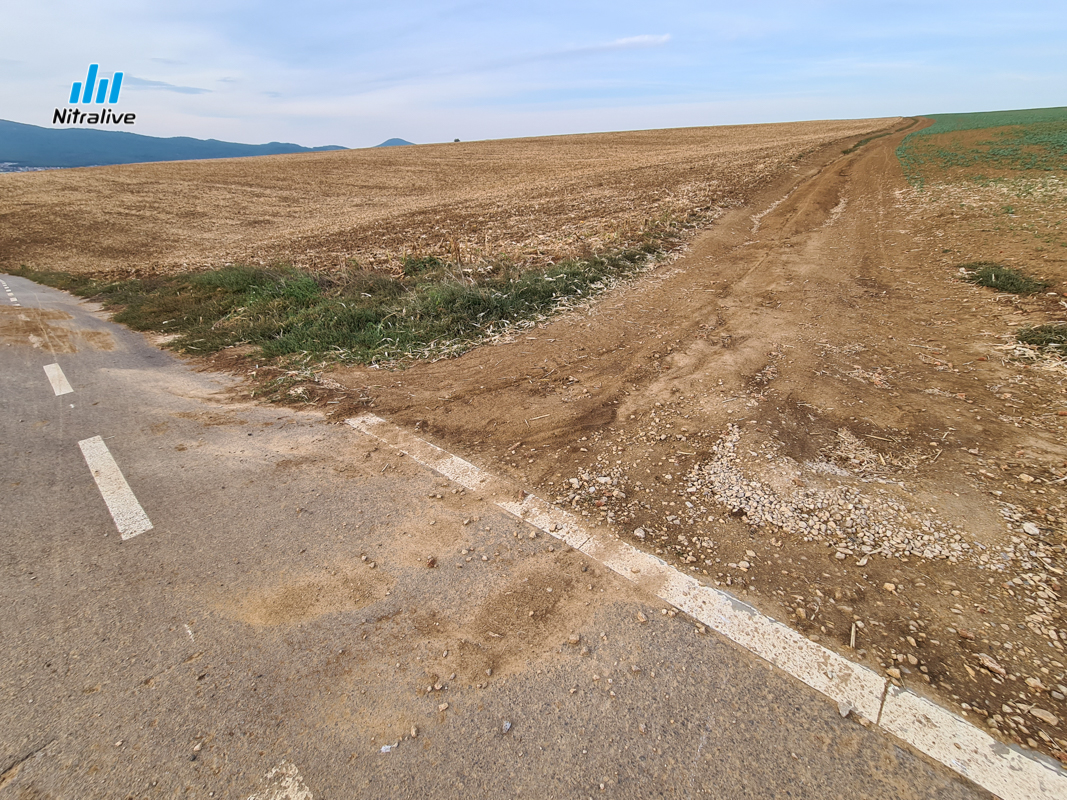

Kolaudácia bola minulý rok prerušená, riešili sa vlastnícke vzťahy dotknutých parciel. V súčasnosti prebieha kolaudačné konanie. Túto cyklotrasu beriem ako prúser, ktorý zdedila terajšia "radnica". Na cyklotrase je niekoľko vážnych problémov. Prvým bolo posunutie stavby, ktoré sa riešilo ešte pred výstavbou - za obeť padla alej stromov na okraji Janíkoviec v smere od Nitry. Následne novú cyklotrasu zalievalo blato z poľa, ktoré je všade naokolo a cyklotrasa vedie traverzom cez kopce. Problémom sú aj prejazdy ťažkej techniky, ktorá cyklotrasu poškodzuje a nie je osadené dopravné značenie. Na začiatku cyklotrasy nad novým cyklodepom medzi Nitrou a Janíkovcami využívajú cyklotrasu aj pri výstavbe novej štvrti - ťažké stroje jazdia krížom. Na prvej fotografii je vidno aj takýto neoznačený prejazd - veľmi nebezpečné pre cyklistov. Na konci cyklotrasy v časti Janíkovce na zjazde do mestskej časti je zas cyklotrasa využívaná ako príjazdová cesta k novej zástavbe rodinných domov. Jazdí po nej aj technika. Cyklotrasa je poškodená.
7. Kedy prebehne kolaudácia cyklotrasy Chrenová Tr. A. Hlinku - Dlhá ulica?

Projekt Cyklotrasa Chrenová II. etapa, Tr. A. Hlinku – Dlhá ulica je už skolaudovaný. Stále však nie je spustená svetelná signalizácia pre cyklistov na Tr.A.Hlinku.

8. V akom stave je výstavba cykloprístreškov?
V októbri sa čakalo na podpis zmluvy so zhotoviteľom. Aktuálne boli vykonané hydrogeologické vrty za účelom vykonania geologického prieskumu z dôvodu potvrdenia podmienok zakladania. Na jar by sa mohlo začať s výstavbou?
9. V akom stave je cyklodepo na autobusovej stanici?
Rovnaký stav ako na jeseň - cyklodepo na autobusovej stanici je súčasťou projektu "Cyklotrasa KLOKOČINA - BORINA - HOLLÉHO UL. - AS Nitra", kde v súčasnosti prebieha kolaudačné konanie. Odovzdanie bude po ukončení kolaudačného konania.

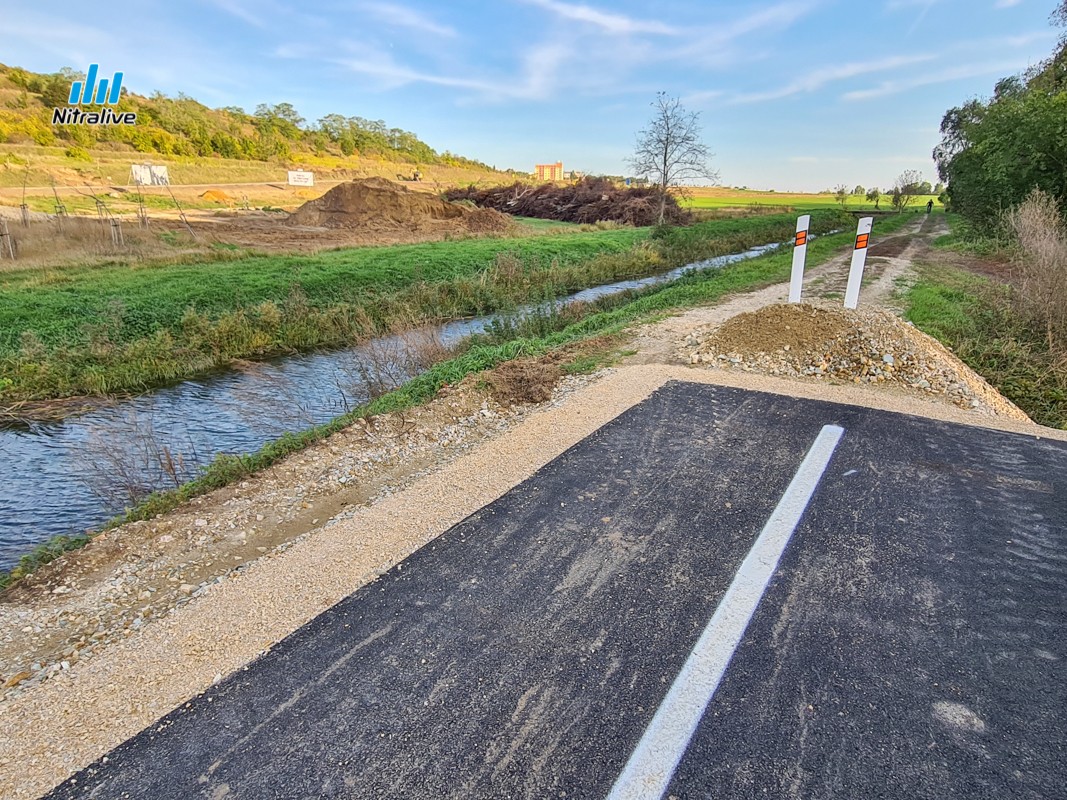

Na záver ešte jeden pohľad na budúcu cyklotrasu - fotografia je zo Šindolky z Prvosienkovej ulice, kde prebieha výstavba novej križovatky, súčasťou bude aj cyklotrasa.
Zdroj: Nitralive.sk
